日前,天堂寨景區大別山索道圓滿完成鋼絲繩二次編接、運量技改施工
,經過索檢中心和法國POMA公司安全檢測及試車,在停運半個月后
,恢復運營
。
大別山新索道于2019年升級改造完成,索道全套設備和技術來源于法國POMA公司。根據國家《客運架空索道安全規范》及設備供應商設計要求
,索道鋼絲繩需在2023年度進行二次編接。為確保編結工作順利實施
,大別山索道在年初即進行謀劃
,科學制定實施方案,公開招標施工單位
,結合運營狀況及天堂寨景區實際情況
,確定12月初施工。
安全和質量作為施工作業的生命線 ,大別山索道在積極推進施工作業的同時
,以強有力的管控為作業安全、質量保駕護航
。在安全方面
,以強化安全基礎管理工作為主,根據施工作業情況制定網格化管理措施
,將安全責任層層分解
,通過技術交底、安全教育培訓等形式增強作業人員的安全意識
。在質量方面
,專門邀請了設備生產廠家法國POMA公司以及索檢中心技術人員進行現場指導、監督和檢測
。
大別山索道地處高海拔,“山高一尺,水冷三分”
,12月初的天堂寨
,雪花紛飛,面對低溫嚴寒
,從領導到一線員工和施工單位工作人員一起
,迎難而上,施工作業如期進行
。在施工過程中

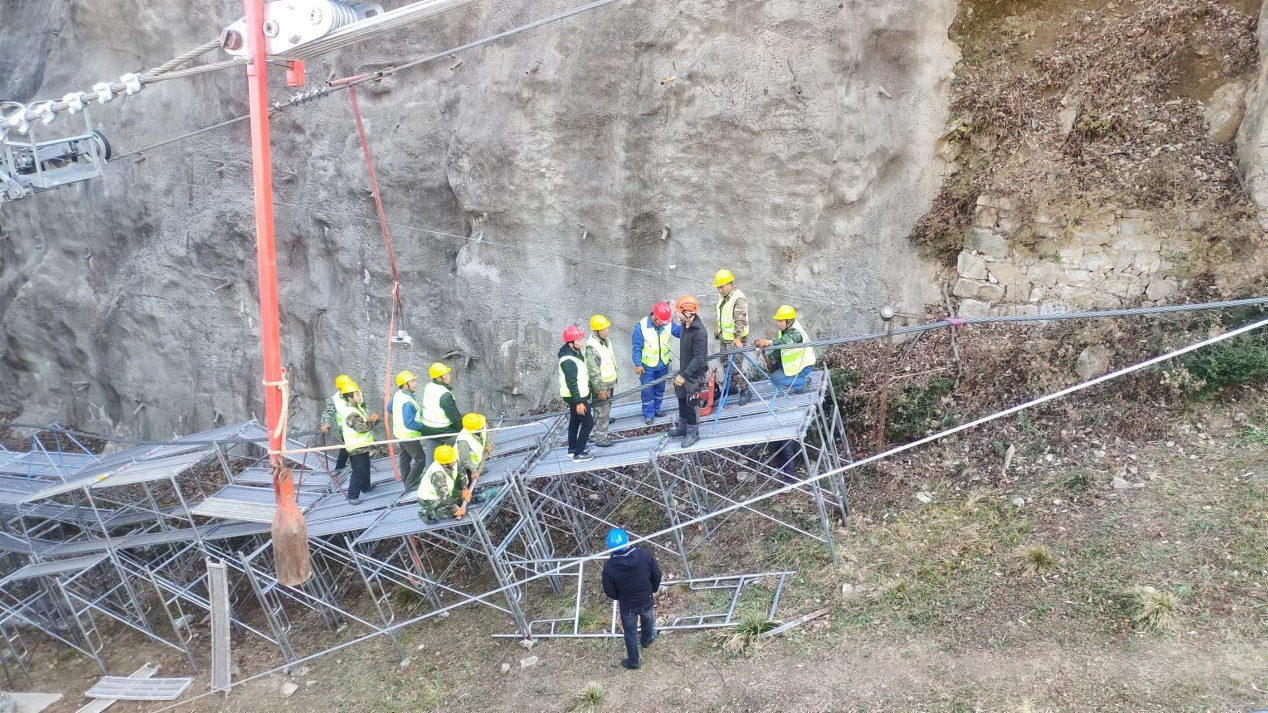

,公司領導帶頭深入施工現場,靠前指揮
,對施工進度
、質量
、安全總體把關。各作業點協調有度
,高效組織
,精細安排,有條不紊展開工作
。12月12日
,寒潮再度來襲

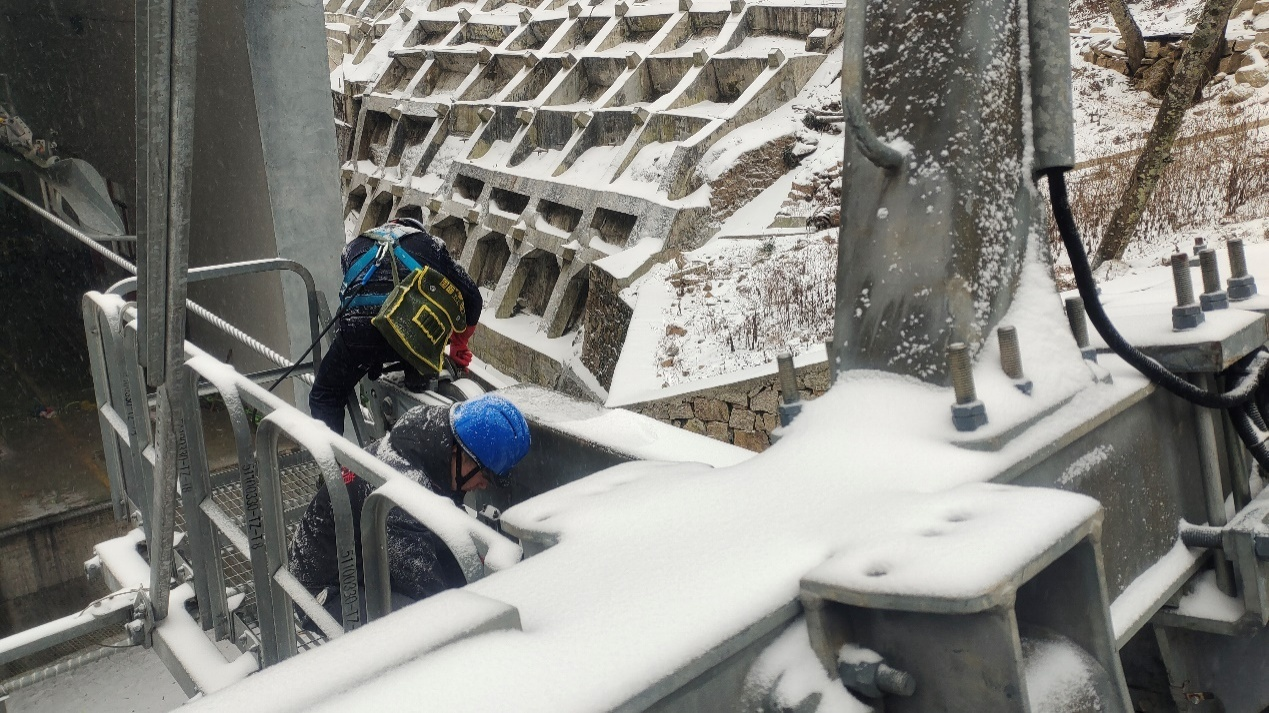

,索道站氣溫驟降到零下20攝氏度
,滴水成冰,手碰到金屬設備
,黏結到一起分不開
,為確保能按期完工,再大的困難也難不住索道人的工作熱情
,夜晚的月亮陪伴著施工現場忙忙碌碌的身影
。在施工完成后,檢測時又碰到一個難題
,做偏載實驗需要準備12個吊箱
,每個吊箱內放8個定制的塑料桶,每個桶裝水75公斤
,12個吊箱共需水7200公斤
,由于天寒地凍,消防水管及自來水管全部凍死
,現場人員經過研判
,決定到河灣去取水,100多米的取水路
,是如此的“漫長”
,黨員干部充分發揮模范帶頭作用,一趟又一趟
,汗水濕透了衣衫
,從清晨直到下午,才按照規范要求裝好箱
,保證了偏載實驗檢測完成
。12月25日,隨著本輪冰凍雨雪天氣結束
,天堂寨景區開園
,大別山索道亦全面恢復運營。
“路雖遠,行則將至
,事雖難
,做則必成”,大別山索道人將200余天的準備工作
,凝聚為半個多月的奮力沖刺
,用擔當、實干
、奉獻精神確保了施工項目如期完工
。
冬天的天堂寨,銀裝素裹,白雪皚皚,別有一番風味。大別山索道跨三山,飛五澗,凌空飛架,雄偉壯觀,乘坐索道,天高云淡之際,于空中俯瞰華東最后一片原始森林,一腳跨兩省,大別山之雄偉盡收眼底;兩眼望江淮,吳楚大地之靈秀風光旖旎。“有朋自遠方來
